Sollecito degli ordini d'acquisto: albero decisionale e registro dei solleciti
Riporta in linea gli articoli in ritardo o mancanti. Trova perché l'ordine è in ritardo e sollecita solo gli articoli che completano un kit. Scegli l'opzione di recupero giusta.


Quando un articolo arriverà dopo che la produzione ne ha bisogno, il recupero più rapido nasce dal sapere perché l'ordine è in ritardo e quale leva risolve quella causa. Buyer, pianificatori e addetti ai solleciti hanno bisogno di un solo albero decisionale per gli articoli in ritardo o mancanti, così il team spende soldi solo dove fanno guadagnare tempo. Ogni ramo qui sotto elenca le opzioni pratiche per quel percorso.
Che cos'è il sollecito degli ordini d'acquisto?
Sollecitare un ordine d'acquisto significa fare in modo che un articolo acquistato sia consegnato entro la data in cui la produzione ha bisogno dell'articolo, quando la data attuale del fornitore è successiva. L'addetto al sollecito individua la causa del ritardo, ottiene una data di recupero supportata da evidenze e sceglie un'opzione di recupero quando il fornitore da solo non riesce a colmare il divario.
Il sollecito si colloca tra due attività affini. Il follow-up è il controllo di routine degli ordini aperti prima che qualcosa vada storto, per esempio confermare l'ordine e verificarne lo stato pochi giorni prima della scadenza (vedi il monitoraggio degli ordini d'acquisto). Il sollecito parte quando la data del fornitore non copre più la data di fabbisogno, perché il fornitore è slittato o perché il tuo fabbisogno si è anticipato.
La ripianificazione modifica la data di fabbisogno stessa, di solito in risposta a un messaggio di eccezione MRP. Sposta gli ordini sia in avanti sia indietro, e posticipare gli ordini che non ti servono ancora può liberare capacità del fornitore per quelli che ti servono.
Che cosa fa un addetto ai solleciti degli acquisti?
Un addetto ai solleciti degli acquisti segue un articolo in ritardo o mancante finché l'articolo non è in banchina o il team non ha scelto un'opzione di recupero. Ottiene dal fornitore una data di recupero, lavora con pianificazione, qualità e ingegneria, ed esegue l'escalation quando la nuova data manca ancora la produzione.
Nelle aziende più piccole questo lavoro lo fa il buyer. Le opzioni costose, come la spedizione espressa a carico o un acquisto spot, vanno a chi approva quella spesa, insieme ai fatti raccolti dall'addetto ai solleciti.
Quali sono i motivi più comuni dei ritardi degli ordini d'acquisto?
Un ordine d'acquisto in ritardo di solito si riconduce a una di cinque cause presso il fornitore. Il fornitore ha poca capacità o poco materiale, ha un problema di qualità o di liquidità, oppure mette il tuo ordine dopo il lavoro di altri clienti. Ogni causa richiede una leva diversa, quindi trova la causa prima di scegliere il rimedio. La spedizione espressa non può aiutare un articolo che non è ancora stato lavorato.
| Causa presso il fornitore | Che cosa senti dire di solito | Leve adatte |
|---|---|---|
| Capacità | La macchina o la cella è occupata con altri lavori | Spedizione frazionata, supporto in sede, una seconda fonte |
| Materiale | La materia prima o un componente di un subfornitore è in ritardo | Sollecito ai subfornitori, materiale in conto deposito, un distributore |
| Qualità | Un lotto non ha superato il controllo o è in rilavorazione | Controllo presso il fornitore, una deroga o concessione, supporto in sede |
| Liquidità | Il fornitore non riesce a pagare il materiale o ha un blocco di credito | Materiale in conto deposito, condizioni di pagamento più rapide, una verifica della solidità finanziaria (vedi insolvenza del fornitore) |
| Bassa priorità | Gli ordini dei clienti più grandi passano per primi | Escalation alla direzione del fornitore, una business review |
Controlla anche il tuo lato. Un rilascio d'ordine tardivo, una revisione del disegno sbagliata, una domanda tecnica senza risposta o una fattura non pagata possono bloccare un fornitore che altrimenti sarebbe pronto. Se la causa è la liquidità, leggi la lezione sull'insolvenza del fornitore prima di impegnare altro denaro sull'ordine.
Quando conviene sollecitare un ordine d'acquisto?
Sollecita un ordine d'acquisto quando la sua data confermata cade dopo la data di fabbisogno e l'articolo sta trattenendo una produzione. Se un altro articolo dello stesso kit arriverà ancora più tardi, anticipare questo sposta soltanto la giacenza prima senza guadagnare un giorno. Sollecita l'articolo il cui arrivo completa il kit.
Ecco un esempio con numeri illustrativi. Un kit richiede 40 codici articolo; 37 sono disponibili, e l'ultimo dei tre mancanti arriva 18 giorni dopo la data di fabbisogno. Anticipare di due giorni un altro articolo mancante non cambia nulla, perché la produzione non può comunque partire prima del giorno 18. Sollecita l'articolo del giorno 18 finché la sua data non si sposta, poi punta su quello che ora è il più tardivo.
Un controllo clear-to-build mostra quale articolo blocca davvero ciascun kit.
Com'è fatto il processo di sollecito?

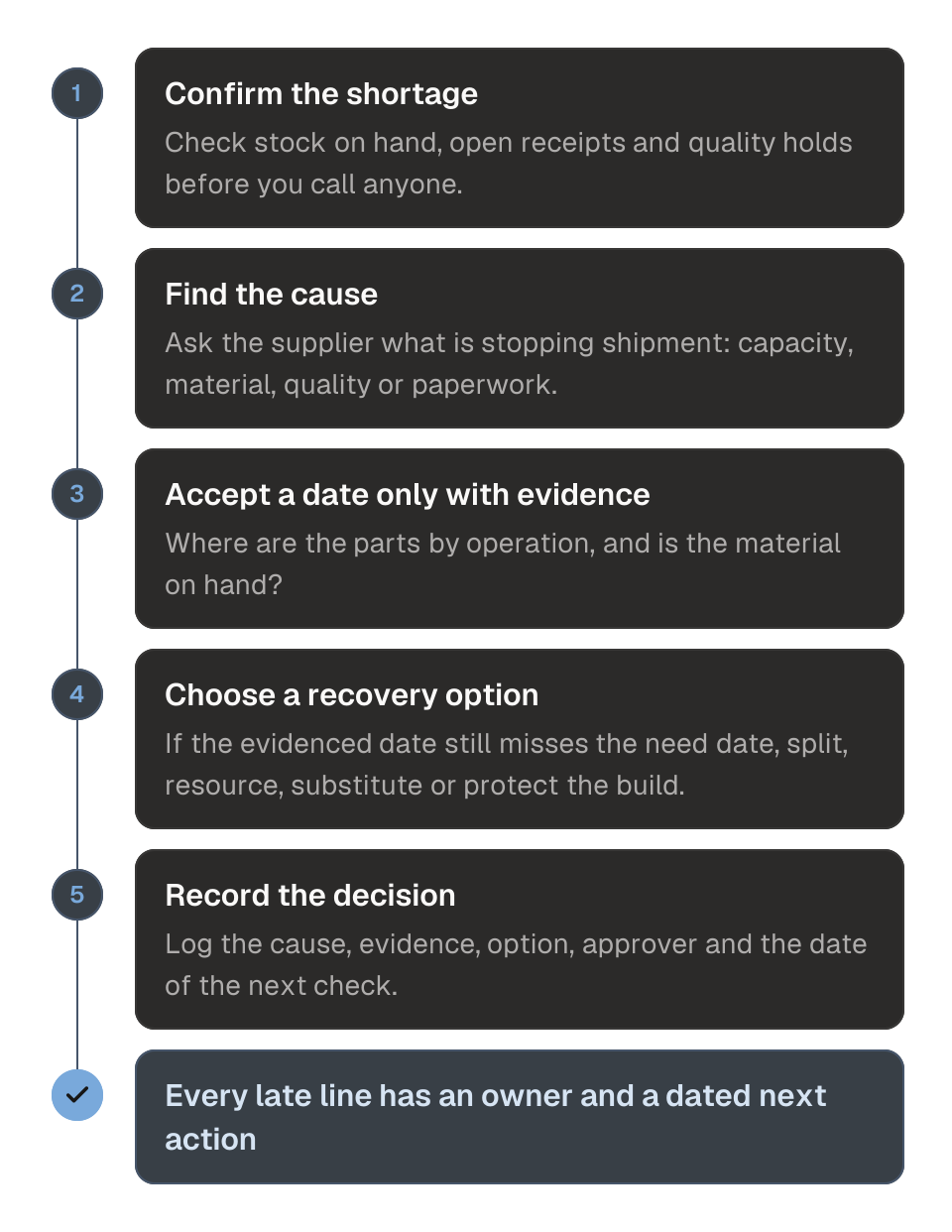

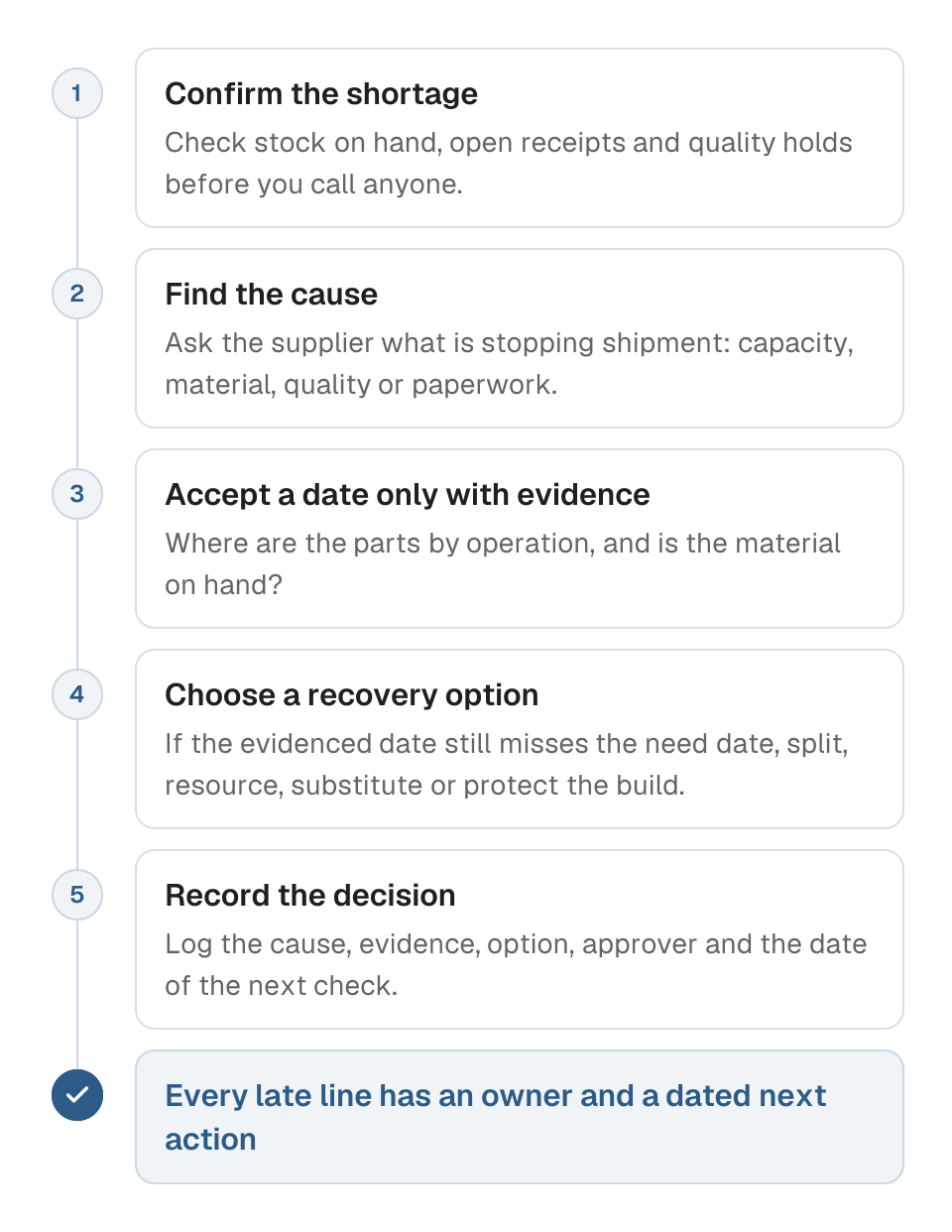

Il processo di sollecito si svolge in cinque passaggi. Conferma che la carenza sia reale, scopri perché l'ordine è in ritardo, ottieni una data di recupero con evidenze a supporto, scegli un'opzione di recupero se quella data manca ancora la produzione e registra la decisione con un responsabile. Saltare direttamente al pagare per la velocità spesso spreca soldi sull'articolo sbagliato.
- Conferma la carenza. Controlla giacenza, ricevimenti aperti e blocchi qualità; vedi la carenza di materiale per la checklist più ampia. Un articolo fermo nel controllo in accettazione o in un'altra ubicazione è una falsa carenza.
- Trova la causa. Chiedi al fornitore che cosa blocca la spedizione e abbina la risposta alle cause sopra. Se il fornitore non risponde, segui i passaggi per un fornitore che non risponde.
- Accetta un impegno solo con evidenze. Chiedi a che punto sono i pezzi per fase di lavorazione, se il materiale è disponibile e quale data di spedizione ne deriva. Una data di recupero senza queste evidenze non ti dà nulla con cui verificarla prima che slitti di nuovo.
- Scegli un'opzione. Confronta la data supportata da evidenze con la data di fabbisogno. Se resta un divario, passa in rassegna la tabella delle opzioni qui sotto.
- Registra la decisione. Annota la causa, l'evidenza, l'opzione scelta, chi l'ha approvata e la data del prossimo controllo.
Tieni un registro dei solleciti, così ogni riga in ritardo ha un responsabile visibile e un'azione successiva:
| Riga | Causa | Data con evidenza | Opzione scelta | Approvatore | Prossimo controllo |
|---|---|---|---|---|---|
| Ordine 6120, riga 5 | Capacità | 2027-03-02, confermata dalle operations del fornitore | Spedizione frazionata: 150 ora, 350 il 2027-03-02 | Buyer | 2027-02-24 |
I passaggi 2 e 3 richiedono più tempo quando molti ordini slittano insieme. Quando un ordine arriverà dopo che l'articolo sarà finito, un segnale anticipatore apre un'attività di sollecito, e Cartograph la affida al tuo team o a Scout Agent. Quando l'attività passa a Scout Agent, Scout chiede al fornitore, per e-mail e al telefono, una data di recupero e le evidenze che la sostengono.
Fornisci clienti negli Stati Uniti?
Per un ordine con rating DO o DX nell'ambito del Defense Priorities and Allocations System, un fornitore che ha accettato l'ordine e scopre che la spedizione sarà ritardata deve avvisarti subito, indicando i motivi e una nuova data. 15 CFR 700.13(d)(3). Se l'ordine con rating continua a non essere eseguito, puoi richiedere assistenza prioritaria speciale, che di norma viene fornita quando una persona ha difficoltà a ottenere la consegna di un ordine con rating entro la data richiesta. 15 CFR 700.52(a)(1).
Presenta la richiesta sul modulo BIS-999, tramite il funzionario di amministrazione del contratto se l'ordine è stato emesso da una Delegate Agency, oppure al Department of Commerce negli altri casi. 15 CFR 700.50(a) and (c). La richiesta deve essere tempestiva e dimostrare un bisogno urgente e uno sforzo ragionevole da parte tua di risolvere il problema, quindi conserva una traccia datata di ogni contatto di sollecito. 15 CFR 700.53.
L'assistenza è discrezionale e può essere negata quando lo scopo è una consegna anteriore a quella richiesta dall'ordine con rating. 15 CFR 700.54(b). Il DPAS si fonda sul Title I del Defense Production Act, che scade l'11 dicembre 2026 salvo proroga del Congresso. 50 U.S.C. 4564(a).
Quali sono le opzioni quando un articolo sarà in ritardo?
Quando la data del fornitore supportata da evidenze manca ancora la produzione, le opzioni si dividono in sei rami. Parti dal recupero presso il fornitore attuale e, se il divario è grande, cerca altrove in parallelo. Ricorri ad alleggerimenti ingegneristici, protezione della produzione e misure verso il cliente quando nessuna fonte riesce a colmare il divario. Recupera il costo quando la produzione è al sicuro.
Opzioni di recupero per articoli in ritardo o mancanti
Una tabella di 28 opzioni di recupero per un articolo acquistato in ritardo o mancante, raggruppate in sei rami. I rami sono recuperare con il fornitore attuale, trovare l'articolo altrove e alleggerimento ingegneristico. Gli altri sono proteggere la produzione, gestire il cliente e recuperare il costo. Per ogni opzione mostra con quale rapidità fa effetto (giorni, settimane o mesi) e il suo costo relativo (basso, medio o alto). Mostra anche il rischio principale che introduce e chi la approva.
| Opzione | Ramo | Tempo per fare effetto | Costo relativo | Rischio principale che introduce | Chi approva |
|---|---|---|---|---|---|
| Spedizione espressa | Recuperare con il fornitore attuale | Giorni | Medio-alto | Paga la velocità senza risolvere la causa del ritardo | Buyer |
| Spedizione frazionata | Recuperare con il fornitore attuale | Giorni | Basso-medio | Più movimentazione, accettazione e documenti per ogni lotto parziale | Buyer |
| Controllo presso il fornitore | Recuperare con il fornitore attuale | Giorni | Medio | Tempo e trasferte dell'ispettore; l'accettazione presso il fornitore deve rispettare i tuoi requisiti di accettazione | Qualità |
| Supporto in sede dal fornitore | Recuperare con il fornitore attuale | Da giorni a settimane | Medio-alto | I tuoi addetti si fanno carico di parte del problema del fornitore e della sua responsabilità | Buyer e qualità |
| Materiale in conto deposito | Recuperare con il fornitore attuale | Da giorni a settimane | Medio | Hai scorte di tua proprietà presso il fornitore e ne devi controllare la tracciabilità | Buyer |
| Sollecito ai subfornitori | Recuperare con il fornitore attuale | Da giorni a settimane | Basso-medio | Aggirare il fornitore può rendere meno chiaro chi risponde dell'ordine | Buyer |
| Autorizzazione a rischio | Recuperare con il fornitore attuale | Giorni | Medio | Se il requisito cambia o viene annullato, il costo è a tuo carico | Buyer, con il via libera del programma |
| Distributore autorizzato | Trovare l'articolo altrove | Giorni | Medio | Sovrapprezzo e scorte limitate | Buyer |
| Acquisto spot | Trovare l'articolo altrove | Giorni | Alto | Rischio di contraffazione e di tracciabilità da fonti non autorizzate | Buyer e qualità |
| Riassegnazione delle scorte | Trovare l'articolo altrove | Giorni | Basso | Sposta la carenza su un altro ordine o sito | Pianificatore, con il responsabile dell'altro fabbisogno |
| Cannibalizzazione | Trovare l'articolo altrove | Giorni | Medio | Crea una seconda carenza e ulteriori registrazioni di configurazione | Qualità, e il cliente se l'unità donatrice è sua |
| Produzione interna | Trovare l'articolo altrove | Settimane | Alto | Un nuovo processo che richiede primo articolo e approvazione della qualità | Ingegneria e qualità |
| Pezzi ponte in produzione additiva | Trovare l'articolo altrove | Settimane | Alto | Il pezzo stampato richiede qualificazione e può richiedere l'approvazione del cliente | Ingegneria, qualità e cliente |
| Trasferimento delle attrezzature | Trovare l'articolo altrove | Mesi | Alto | Riqualificazione presso la nuova fonte e questioni di proprietà delle attrezzature | Ingegneria e qualità |
| Acquisto sostitutivo | Trovare l'articolo altrove | Da giorni a settimane | Alto | Recuperare il costo aggiuntivo dal fornitore originale può finire in una controversia | Buyer e ufficio contratti |
| Qualificazione d'emergenza del fornitore | Trovare l'articolo altrove | Da settimane a mesi | Alto | Una qualificazione abbreviata può non rilevare una carenza di capacità | Qualità e ingegneria, e il cliente dove richiesto |
| Sostituzione dell'articolo | Alleggerimento ingegneristico | Da giorni a settimane | Basso-medio | Differenze di forma, accoppiamento o funzione nell'alternativa | Ingegneria, e il cliente dove controlla il progetto |
| Sostituzione del materiale | Alleggerimento ingegneristico | Settimane | Medio | Differenze di proprietà che richiedono analisi o prove | Ingegneria e cliente |
| Riprogettazione | Alleggerimento ingegneristico | Da settimane a mesi | Alto | Un nuovo progetto da verificare | Ingegneria e cliente |
| Deroga o concessione | Alleggerimento ingegneristico | Giorni | Basso | Si accetta uno scostamento dai requisiti per una quantità limitata | Ingegneria e qualità, e il cliente dove richiesto |
| Gestione dell'efficacia | Alleggerimento ingegneristico | Da giorni a settimane | Basso-medio | Configurazioni miste tra le unità consegnate | Ingegneria |
| Riordino della sequenza produttiva | Proteggere la produzione | Giorni | Basso | Sposta la carenza su lavori successivi e aggiunge cambi di attrezzaggio | Pianificatore e produzione |
| Build short | Proteggere la produzione | Giorni | Medio | Lavoro aperto montato fuori sequenza, con rischio di rilavorazione e di difetti sfuggiti | Qualità e produzione |
| Spedizione parziale al cliente | Gestire il cliente | Giorni | Basso-medio | Trasporto e documenti aggiuntivi; il cliente può rifiutare le parziali | Cliente |
| Avviso di ritardo al cliente | Gestire il cliente | Giorni | Basso | Mette sotto pressione il rapporto e può far scattare rimedi contrattuali | Cliente |
| Allocazione ai clienti | Gestire il cliente | Giorni | Basso | Alcuni clienti ricevono meno di quanto hanno ordinato | Responsabile commerciale, con l'accordo del cliente |
| Addebito al fornitore | Recuperare il costo | Settimane | Basso | Controversie con il fornitore se le condizioni d'acquisto non sono chiare | Buyer o direzione acquisti |
| Penali contrattuali | Recuperare il costo | Da settimane a mesi | Basso | Si applicano solo dove il contratto le prevede; possono finire in una controversia | Ufficio contratti |
Il recupero presso il fornitore attuale è di solito il più rapido. Le opzioni che cambiano la fonte o il progetto richiedono più tempo e l'approvazione di ingegneria, qualità o cliente.
Recuperare con il fornitore attuale
Il recupero con il fornitore attuale è di solito il più rapido, perché l'articolo è già qualificato e in lavorazione. La spedizione espressa e la spedizione frazionata fanno risparmiare giorni di trasporto su articoli già prodotti. Il controllo presso il fornitore, il supporto in sede, il materiale in conto deposito e il sollecito ai subfornitori affrontano le cause di qualità, capacità e materiale. L'autorizzazione a rischio permette al fornitore di partire prima che le pratiche si chiudano. La maggior parte di queste le approva il buyer; la qualità interviene per il controllo e il supporto in sede.
Trovare l'articolo altrove
Cerca altrove quando il recupero non riesce a colmare il divario. Un distributore autorizzato, la riassegnazione delle scorte e la cannibalizzazione usano articoli già esistenti. Un acquisto spot da una fonte non autorizzata richiede controlli anticontraffazione e il via libera della qualità. Le opzioni che richiedono settimane o mesi, come la produzione interna dell'articolo, i pezzi ponte in produzione additiva, un trasferimento delle attrezzature o la qualificazione d'emergenza di un fornitore, richiedono l'approvazione di ingegneria e qualità. Un acquisto sostitutivo compra merce di sostituzione e chiede al fornitore il costo aggiuntivo, quindi coinvolgi l'ufficio contratti.
Ottenere un alleggerimento ingegneristico
Quando nessuna fonte riesce a consegnare in tempo l'articolo a disegno, l'ingegneria può cambiare ciò che la produzione accetta. La sostituzione dell'articolo e la sostituzione del materiale usano un'alternativa approvata, e una riprogettazione elimina il bisogno dell'articolo. Una deroga o concessione accetta uno scostamento per una quantità limitata, e la gestione dell'efficacia registra quali unità portano la modifica. Le approva l'ingegneria, e il cliente quando controlla il progetto.
Proteggere la produzione
Il riordino della sequenza produttiva costruisce prima i kit completi mentre si insegue l'articolo mancante. Il build short avvia l'assemblaggio e monta l'articolo mancante più tardi. Entrambi mantengono la linea al lavoro, ma un'unità in build short porta con sé lavoro aperto che la qualità deve seguire fino alla chiusura.
Gestire il cliente
Se la carenza raggiungerà la data del cliente, avvisalo presto. Un avviso di ritardo con un piano di recupero, una spedizione parziale di ciò che è completo o un'allocazione della produzione limitata tra i clienti permettono al cliente di pianificare. Le spedizioni parziali e le date riviste richiedono l'accordo del cliente.
Recuperare il costo
Quando la produzione è al sicuro, un addebito al fornitore recupera costi documentati come la spedizione espressa, dove le tue condizioni d'acquisto lo consentono. Le penali contrattuali si applicano solo dove il contratto le prevede. Verifica il tuo contratto e senti un legale prima di perseguire l'una o l'altra.
Le domande che si pongono i team
Bisogna sollecitare ogni ordine d'acquisto in ritardo?
Sollecita solo gli ordini che trattengono una produzione o una data del cliente. Un ordine in ritardo che arriva comunque prima che l'articolo serva richiede solo di correggere la data nel tuo sistema.
Con che frequenza un addetto ai solleciti deve seguire un ordine in ritardo?
Segui la data in cui, secondo le evidenze del fornitore, finirà la fase successiva. Un controllo legato a una tappa mostra se il recupero è in linea, mentre una telefonata quotidiana senza tappa raccoglie solo la stessa promessa.
Chi paga la spedizione espressa quando il fornitore è in ritardo?
Lo decidono le tue condizioni d'acquisto. Registra la causa del ritardo e lo storico degli impegni del fornitore prima di prenotare la spedizione, perché un addebito dipende da quella registrazione.
Quando i solleciti ripetuti diventano un problema di prestazioni del fornitore?
Quando lo stesso fornitore ha bisogno di solleciti ordine dopo ordine, la causa è strutturale. Porta il problema in una richiesta di azione correttiva al fornitore invece di pagare ogni volta per la velocità.
Se il tuo team passa ore ogni giorno a scoprire quali ordini mancheranno una produzione, parla con il nostro team di come i segnali anticipatori di Cartograph aprono quelle attività di sollecito.
Questo articolo offre informazioni generali. Non costituisce consulenza legale o fiscale. Verifica con il tuo consulente legale o fiscale come si applicano le norme alla tua azienda.
Fonti (5)
- 15 CFR 700.13 Acceptance and rejection of rated orders, paragraph (d)(3)
- 15 CFR 700.50 Special priorities assistance, general provisions, paragraphs (a) and (c)
- 15 CFR 700.52 Examples of assistance, paragraphs (a)(1) and (a)(3)
- 15 CFR 700.53 Criteria for assistance
- 15 CFR 700.54 Instances where assistance will not be provided, paragraph (b)
