Valutazione del rischio fornitore: articolo, sito e produzione

Imposta la valutazione del rischio fornitore su articoli critici, evidenze verificate, eventi di revisione e azioni di mitigazione con scadenza.

The supplier risk assessment in six steps

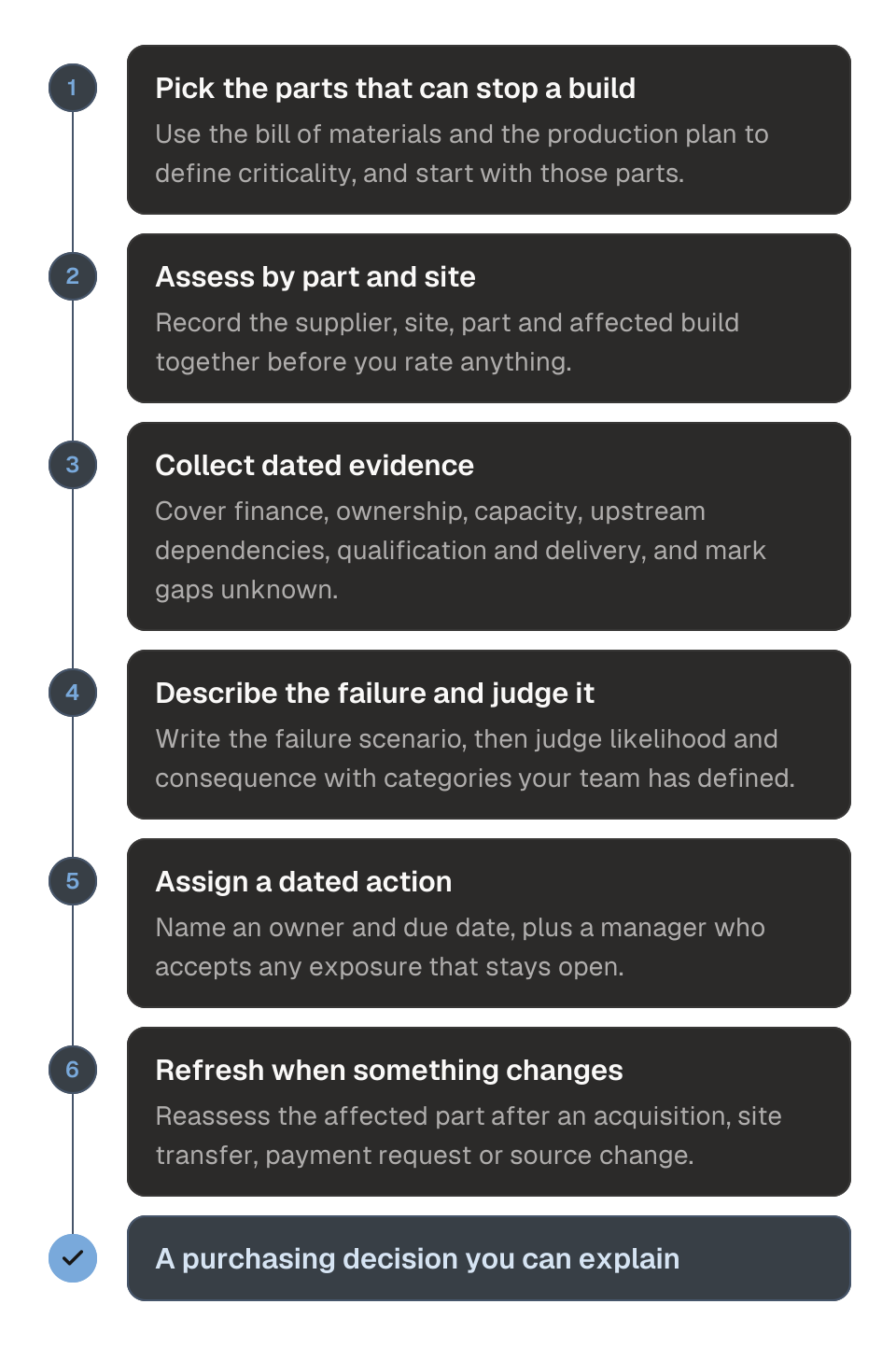

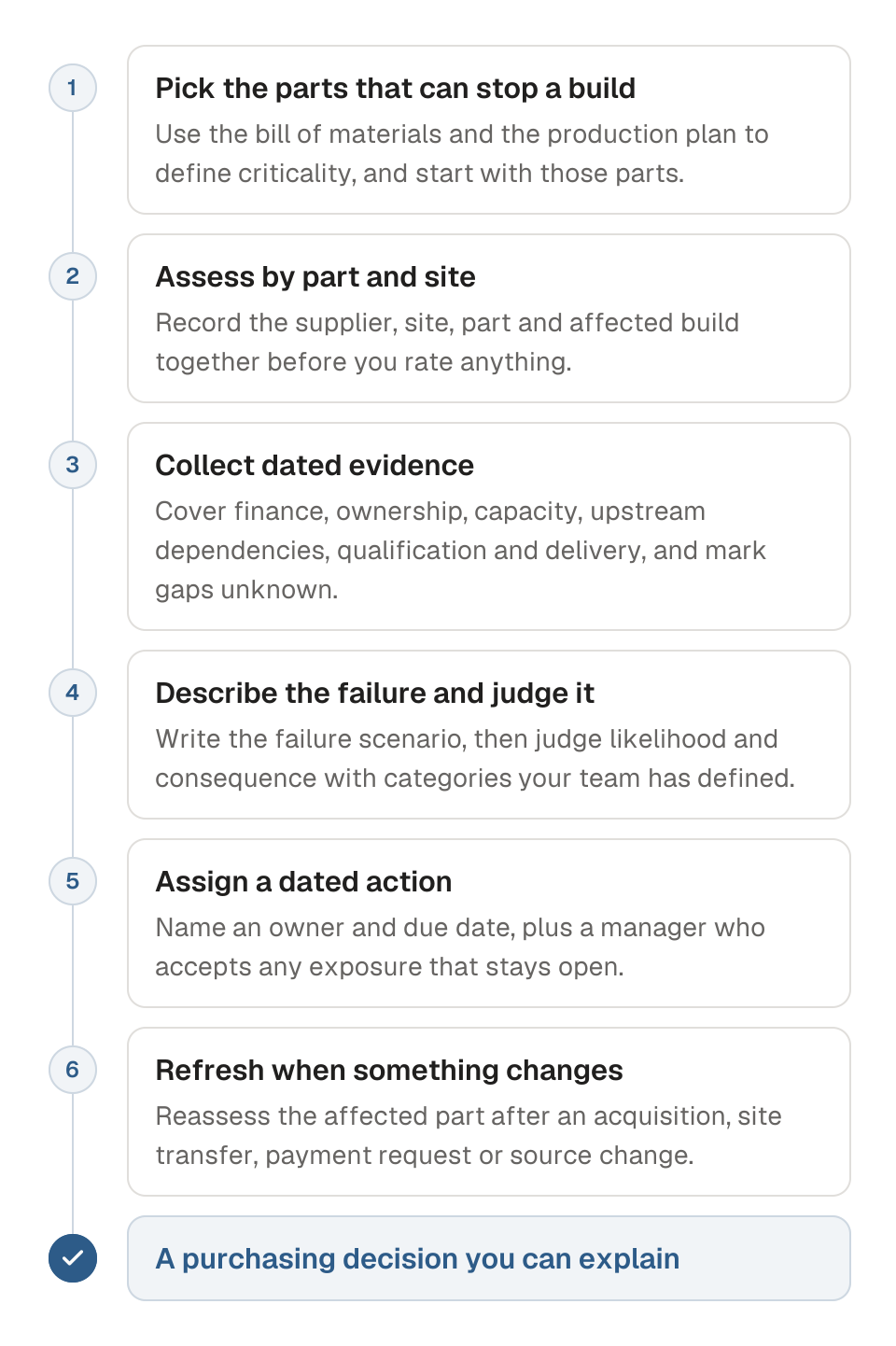

Process diagram of a supplier risk assessment in six steps. 1, pick the parts that can stop a build. 2, assess by part and site. 3, collect dated evidence. 4, describe the failure and judge it. 5, assign a dated action. 6, refresh when something changes. The outcome is a purchasing decision you can explain.

Che cos'è una valutazione del rischio fornitore?

Una valutazione del rischio fornitore è l'analisi di che cosa potrebbe impedire a un fornitore di consegnare un articolo specifico, come quel mancato arrivo inciderebbe sulla tua produzione e quale azione riduce l'esposizione. La valutazione mette insieme le evidenze sul fornitore con la tua dipendenza: alternative qualificate, scorte utilizzabili, tempo di recupero e data in cui la produzione sarebbe colpita per la prima volta.

Una valutazione del rischio fornitore si conclude con una decisione d'acquisto che sai spiegare. Sai quale articolo ha bisogno di un'altra fonte, quale fornitore va monitorato più da vicino e quali evidenze mancano ancora. Un questionario compilato serve solo se qualcuno usa le risposte per proteggere una produzione. Questa lezione fa parte di Resilienza: evitare che i rischi di fornitura diventino carenze di materiale in produzione.

Quando valutare il rischio fornitore?

Valuta il rischio prima di assegnare un articolo critico, quando cambiano la domanda o il fornitore e ogni volta che i segnali operativi suggeriscono che la valutazione esistente è superata. Parti dagli articoli che possono fermare una produzione. Una revisione periodica resta utile, ma un questionario annuale non può spiegare un cambio di proprietà o un blocco del credito comparso ieri.

Definisci la criticità a partire dalla distinta base e dal piano di produzione. Chiediti se l'articolo ha un sostituto qualificato, se un cambio di fonte richiede l'approvazione del cliente e quanto tempo richiede quell'approvazione. Includi i processi che il tuo fornitore diretto acquista altrove. Un pezzo lavorato a macchina può dipendere da un solo impianto esterno di trattamento termico anche quando diverse officine meccaniche possono produrlo.

Scegli una cadenza di revisione che il tuo team riesca a sostenere. Per un articolo senza alternativa qualificata e con poche scorte, controlla i segnali di consegna ogni settimana e rivedi la valutazione dopo ogni cambiamento rilevante. Per un articolo intercambiabile con più fonti approvate, può bastare una revisione meno frequente. Sono scelte operative suggerite, non intervalli di revisione imposti.

Perché valutare il rischio per articolo e per sito?

La solidità del fornitore e la tua esposizione rispondono a domande diverse. Un'azienda in salute può produrre la tua unica fusione qualificata in un sito vulnerabile. Un fornitore in difficoltà può anche fornire una vite intercambiabile che sostituisci in fretta. Registra insieme fornitore, sito produttivo, articolo e produzione interessata prima di assegnare un livello di rischio o una misura di mitigazione.

Evita di copiare lo stesso punteggio del fornitore su ogni articolo acquistato. Separa le preoccupazioni che riguardano tutta l'azienda dalle conseguenze specifiche dell'articolo. Una difficoltà finanziaria può riguardare l'intera azienda; il guasto di un forno riguarda gli articoli che passano in quel forno. Un cambio di proprietà può richiedere una verifica di conformità; una fonte imposta dal cliente può impedirti di spostare la lavorazione senza approvazione.

L'esempio che segue confronta due articoli dello stesso fornitore fittizio. Non ci sono probabilità misurate, benchmark di settore né soglie universali implicite.

Un fornitore, due esposizioni diverse per la produzione

Confronto illustrativo di due articoli forniti dalla stessa azienda fittizia. Una staffa intercambiabile ha un'altra fonte approvata e la protezione delle scorte. Una fusione non ha alternative qualificate e dipende da un'unica fonderia. Le azioni derivano dall'articolo e dalla dipendenza della produzione, non da un punteggio complessivo del fornitore.

ArticoloDipendenzaProtezione disponibileAzione
Staffa intercambiabilePiù fonti approvateScorte utilizzabili e fonte approvata con disponibilità confermataMonitora gli impegni e mantieni l'alternativa
Fusione su misuraUna sola fonderia qualificataNessun sostituto qualificato; confronta le scorte utilizzabili con le produzioniAssegna le azioni di qualificazione e di protezione provvisoria

Esempio illustrativo: valuta la dipendenza che sta dietro a ogni articolo, anche quando il fornitore è lo stesso.

Tieni visibile la dipendenza della fusione anche quando il punteggio complessivo del fornitore migliora. Più liquidità non crea un'altra fonte qualificata per la fusione. L'azione giusta può restare il dual sourcing, mentre un problema di consegna sull'articolo intercambiabile richiede un intervento più piccolo.

Quali evidenze raccogliere?

Raccogli le evidenze che rispondono a una decisione, invece di mandare a tutti i fornitori lo stesso modulo lungo. Per gli articoli critici, copri continuità finanziaria, proprietà, capacità dimostrata, dipendenze a monte, approvazione qualità e prestazioni di consegna. Dai a ogni risposta una fonte e una data. Segna le evidenze mancanti come sconosciute invece di considerare il silenzio una risposta favorevole.

Usa richieste brevi per categoria:

  • Continuità finanziaria: chiedi alla finanza di rivedere i bilanci disponibili e qualsiasi richiesta di pagamento modificata; vedi rischio finanziario del fornitore
  • Proprietà: individua l'entità contraente e le variazioni di controllo, poi passa le domande pertinenti alla compliance
  • Capacità: individua l'operazione che limita la produzione e le evidenze a sostegno della quantità impegnata con te
  • Dipendenze a monte: individua le lavorazioni esterne essenziali, le fonti di materiale e i siti che svolgono quel lavoro
  • Qualificazione: distingui una fonte candidata da una approvata a spedire il tuo articolo
  • Consegna: confronta la data confermata, le modifiche a quella data, le ricezioni reali e la data di fabbisogno della prossima produzione

Separa la dichiarazione di un fornitore dall'evidenza che hai verificato. «Capacità disponibile» è un'affermazione. I registri di produzione del processo in questione, confrontati con la domanda impegnata, portano a una conclusione più utile. Registra con onestà i limiti di accesso: un fornitore può condividere informazioni a monte con un NDA senza autorizzarne una diffusione interna ampia.

La NIST SP 800-161 offre un approccio strutturato per individuare, valutare e mitigare i rischi di cybersecurity nella catena di fornitura. Il suo ambito è la cybersecurity di sistemi e organizzazioni; non stabilisce un metodo generale di rating finanziario per ogni fornitore manifatturiero. Usane la struttura dove quell'esposizione conta, insieme alla tua valutazione di produzione e acquisti. NIST SP 800-161 Rev. 1, aggiornata a novembre 2024.

Come trasformare le evidenze in una decisione?

Descrivi prima lo scenario di mancata fornitura, poi valuta probabilità e conseguenza con categorie definite. Registra le evidenze che sostengono questi giudizi, i controlli in atto e il responsabile dell'azione. Una media numerica bassa non deve nascondere un singolo guasto che blocca una produzione; segnala esplicitamente quella dipendenza, anche quando le altre categorie sembrano a posto.

Usa per esempio «improbabile», «plausibile» e «già in corso» per la probabilità, con definizioni scritte su cui il team è d'accordo. Descrivi la conseguenza in termini operativi: approvvigionamenti aggiuntivi, un kit mancato o una spedizione al cliente interessata. Queste categorie sono un metodo suggerito, non una scala di certificazione riconosciuta.

Rendi la decisione specifica. «Monitorare il fornitore» è troppo vago. «Il buyer ottiene entro giovedì la data di completamento della prossima fusione; la qualità fornitori conferma lo stato di approvazione della fonte alternativa; la pianificazione calcola la prima produzione interessata» assegna un lavoro che qualcuno può chiudere. Per l'esposizione non risolta, indica il responsabile che la accetta e la data della prossima revisione. Non trasformare la mancanza di evidenze in una stima con una falsa precisione decimale.

Fornisci clienti negli Stati Uniti?

Alla verifica del 26 settembre 2026, EO 14415 §3(b)(ii) dispone che le norme di attuazione proposte richiedano procedure scritte di verifica dei fornitori su rischi finanziari, di influenza estera e di produzione/fornitura. È un'indicazione per le norme di attuazione, non un obbligo immediato e universale di questionario. Individua i requisiti contrattuali applicabili e segui le norme di attuazione. EO 14415 §3.

Nell'UE

Per i soggetti rientranti nell'ambito della NIS2, l'articolo 21 comprende la sicurezza della catena di fornitura sul piano cyber e la considerazione delle vulnerabilità e delle pratiche di cybersicurezza dei fornitori diretti. Ambito e attuazione dipendono dal soggetto e dalla legge nazionale applicabile. Questo non trasforma ogni valutazione di un fornitore manifatturiero in una verifica di conformità NIS2. Direttiva (UE) 2022/2555, articolo 21.

Che cosa deve far partire una nuova valutazione?

Aggiorna la valutazione interessata quando cambiano le sue ipotesi: un'acquisizione, il trasferimento di un sito produttivo, una richiesta di pagamento anticipato, conferme d'ordine mancate ripetutamente o una fonte a monte cambiata. Chiediti quale articolo e quale produzione tocca il cambiamento. Conserva la valutazione precedente, registra le nuove evidenze e aggiorna l'azione invece di sostituire la storia con un nuovo punteggio.

Assegna ogni segnale a un responsabile:

  • La finanza valuta le preoccupazioni su pagamenti e liquidità.
  • La qualità fornitori rivede i cambi di processo e di qualificazione.
  • Gli acquisti verificano impegni e contatti.
  • La pianificazione traduce l'impatto sulla fornitura in date di produzione.
  • La compliance verifica restrizioni o questioni di proprietà dove rilevante.

Un solo coordinatore tiene collegato il giudizio di ciascun responsabile allo stesso articolo e allo stesso sito.

Su larga scala, manda una richiesta breve per la categoria cambiata, con un referente indicato e una scadenza. Tieni una coda delle richieste senza risposta, sollecita attraverso i canali concordati e passa al buyer le evidenze incomplete o in contraddizione. Evita un «superato» automatico basato solo sulla compilazione del modulo. Una risposta completa può comunque rivelare una dipendenza seria.

Che cosa deve contenere il tracker della valutazione del rischio fornitore?

Un buon tracker collega il rischio a un articolo, a una decisione e a un seguito. Includi la data dell'evidenza, lo scenario di mancata fornitura, la produzione interessata, la protezione attuale, il responsabile dell'azione, la scadenza e la prova di chiusura. Tieni visibili le incognite. Il tracker deve permettere a un altro buyer di proseguire il lavoro senza rileggere un mese di e-mail per ricostruire la decisione.

Esegui una checklist di rischio fornitore per ogni dipendenza critica:

  • Registra l'entità giuridica del fornitore, il sito produttivo, l'articolo e la revisione
  • Indica la lavorazione o il materiale a monte che potrebbe interrompere la fornitura
  • Calcola le scorte utilizzabili rispetto alla prossima data di fabbisogno interessata
  • Registra lo stato reale di qualificazione della fonte alternativa e le approvazioni ancora mancanti
  • Salva le evidenze, chi le ha verificate e quando
  • Descrivi la conseguenza e la protezione attuale in parole semplici
  • Assegna un'azione con data, un responsabile, un referente per l'escalation e il prossimo evento che fa ripartire la revisione
  • Chiudi l'azione solo quando esistono l'evidenza o la protezione promesse

Tieni il registro completo delle azioni nel tuo piano di gestione del rischio della catena di fornitura. La valutazione individua l'esposizione; il piano rende eseguibile la risposta.

Quali domande si pongono i team sulla valutazione del rischio fornitore?

Una valutazione dei fornitori funziona meglio quando il team concorda su che cosa le sue evidenze possono stabilire. Separa le informazioni mancanti da un guasto confermato e rivedi la criticità insieme all'esposizione commerciale. Le risposte che seguono riguardano scelte comuni su questionari, priorità d'acquisto e richieste senza risposta, senza trasformare pratiche suggerite in regole obbligatorie.

Basta un questionario al fornitore?

Un questionario è un input. Verifica le sue risposte rispetto all'articolo, al sito, ai requisiti di approvazione e alle evidenze recenti di consegna. Assegna azioni alle lacune e aggiorna il record dopo i cambiamenti. Un modulo firmato non stabilisce per quanto tempo la tua produzione può andare avanti se il fornitore smette di spedire, né se un'alternativa può davvero consegnare.

La spesa deve determinare la priorità di revisione?

La spesa aiuta a spiegare l'esposizione commerciale, ma può non vedere un articolo economico che ferma il montaggio finale. Dai priorità alla conseguenza operativa, al tempo di recupero e alla protezione disponibile, insieme alla spesa. Una fusione a basso costo senza sostituto approvato può meritare una revisione prima di un grosso acquisto che puoi spostare subito su un'altra fonte qualificata.

Una richiesta senza risposta è la prova di un rischio alto?

Una richiesta senza risposta crea una lacuna di evidenze. Conferma il referente e spiega a quale decisione servono le informazioni, poi fissa una data di sollecito. Se la criticità dell'articolo lo giustifica, porta in escalation la lacuna non risolta. Non descrivere il silenzio come prova di insolvenza o di scorrettezza, e non trattarlo come prova che vada tutto bene.

Se i solleciti ai fornitori lasciano incomplete le revisioni del rischio, parla con il nostro team del lavoro che i tuoi buyer devono completare prima della prossima produzione.

Questo articolo offre informazioni generali. Non costituisce consulenza legale o fiscale. Verifica con il tuo consulente legale o fiscale come si applicano le norme alla tua azienda.
