Conferma d'ordine d'acquisto: checklist e date confermate
Trasforma le conferme d'ordine in date di consegna confermate su ogni riga. Gestisci date e prezzi modificati e sappi quando sollecitare.


Un fornitore che risponde «Ordine ricevuto, grazie» ti ha detto che l'ordine è arrivato, non quando partiranno i materiali. I team che continuano a chiedere finché ogni riga d'ordine ha una data confermata vedono prima una consegna che slitta, quando c'è ancora tempo per sollecitare o ripianificare. Questo metodo trasforma una conferma di ricezione in una data su cui il tuo programma può contare.
Che cos'è la conferma d'ordine d'acquisto?
La conferma d'ordine d'acquisto è la risposta del fornitore al tuo ordine, che dice che l'ordine è stato ricevuto e, idealmente, accettato. Da sola dice al pianificatore soltanto che l'ordine è arrivato. Diventa una conferma vera quando il fornitore si impegna, riga per riga, su una quantità, un prezzo e una data di spedizione su cui il tuo team può pianificare.
Tre termini vengono usati con leggerezza. Tenerli distinti mantiene onesto il programma:
- Una conferma di ricezione dice che il fornitore ha l'ordine.
- Una conferma dice che cosa il fornitore spedirà su ogni riga, quando e a che prezzo.
- Un impegno è una data confermata che il tuo team ha verificato rispetto alla data di fabbisogno e registrato come la data che il piano usa.
Data promessa e data di fabbisogno spiega che cosa fare quando le due date non coincidono.
Una conferma di ricezione senza data di spedizione su ogni riga dice al pianificatore soltanto che l'ordine è arrivato. Continua a insistere finché ogni riga ha una data confermata: fino ad allora il pianificatore lavora sulla data che hai chiesto tu, che è una richiesta e non una promessa.
Che cosa deve contenere la conferma di un fornitore?
Una conferma utile riporta il numero e la revisione del tuo ordine, e poi risponde riga per riga. Per ogni riga indica codice e revisione dell'articolo, quantità, prezzo unitario e una data di spedizione confermata. Dice anche se il fornitore accetta le tue condizioni e chi, presso il fornitore, ha confermato l'ordine.
Prima che una riga conti come confermata, verifica ogni elemento rispetto all'ordine:
- Revisione: la revisione confermata coincide con quella attuale dell'ordine, perché la conferma della revisione 2 non conferma le modifiche inviate nella revisione 3.
- Codice e revisione dell'articolo: coincidono con l'ordine, non con un vecchio disegno.
- Quantità: coincide con l'ordine, oppure l'ammanco è una consegna programmata a parte con la sua data.
- Prezzo, valuta e unità di misura: coincidono con l'ordine.
- Data di spedizione: una data confermata per ogni consegna programmata, nel punto concordato (banchina del fornitore o la tua), non uno stato di testata come «ordine accettato».
- Condizioni: l'accettazione del fornitore, o le sue eccezioni, è registrata insieme a chi ha confermato la riga e quando.
Quando un fornitore spedisce una parte della riga adesso e il resto dopo, registra due consegne programmate, ciascuna con la sua data, invece di un'unica data che non va bene per nessuna delle due.
I fornitori collegati in EDI inviano le stesse informazioni come messaggio X12 855 o EDIFACT ORDRSP, che porta per ogni riga la stessa quantità accettata e la stessa data di disponibilità. EDI 855 spiega i codici. Molti fornitori confermano per e-mail, e lo stesso controllo vale per entrambi i canali.
Come diventa una data confermata un ordine d'acquisto?
Un ordine d'acquisto diventa una data affidabile in cinque fasi, a partire dall'invio dell'ordine. Il fornitore conferma la ricezione, conferma una data su ogni riga, il tuo team approva o rifiuta le eventuali modifiche, e le date confermate vengono seguite finché i materiali non arrivano. Una riga che si ferma a metà strada resta una domanda aperta per il piano di produzione.
La figura qui sotto mostra che cosa dimostra ogni passaggio e che cosa manca ancora.

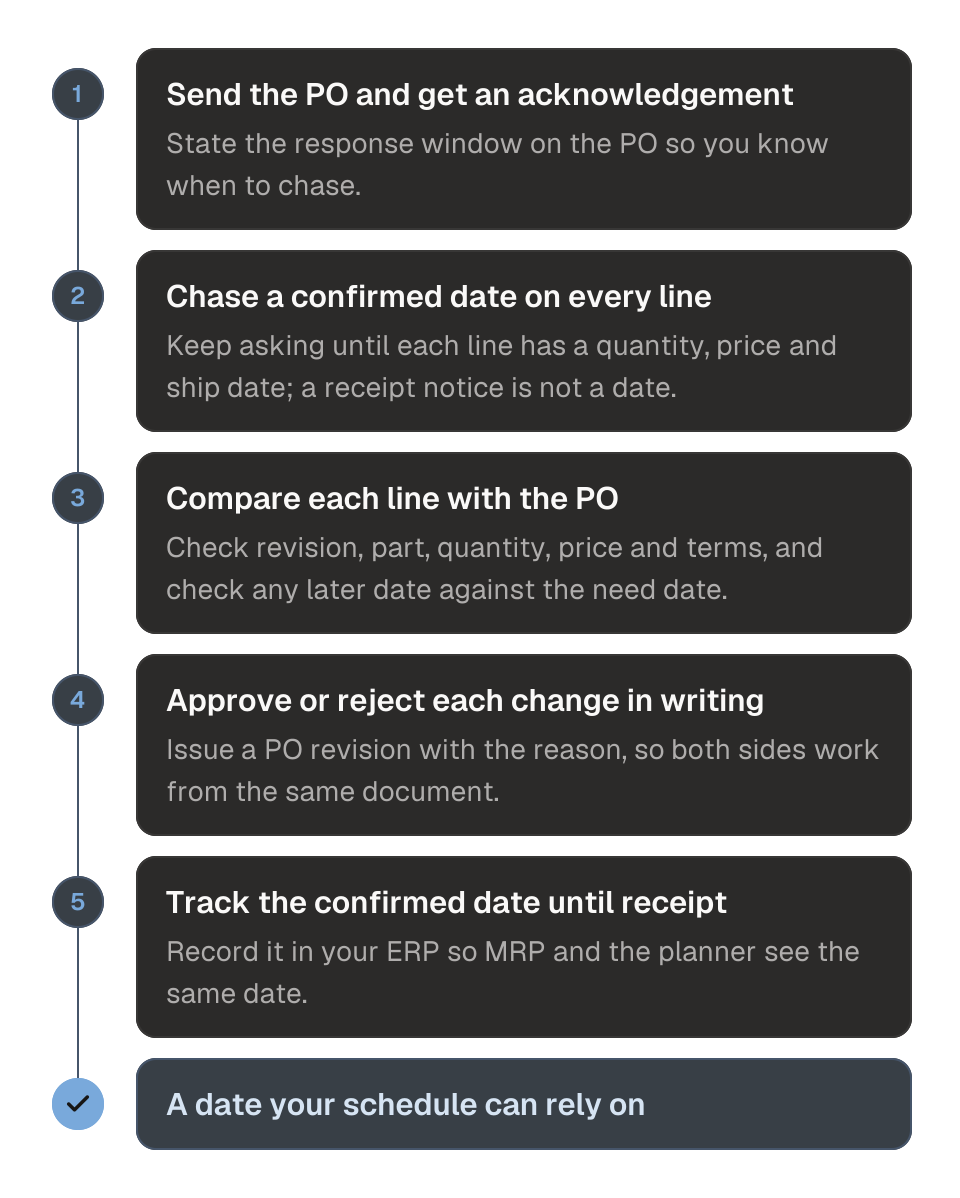

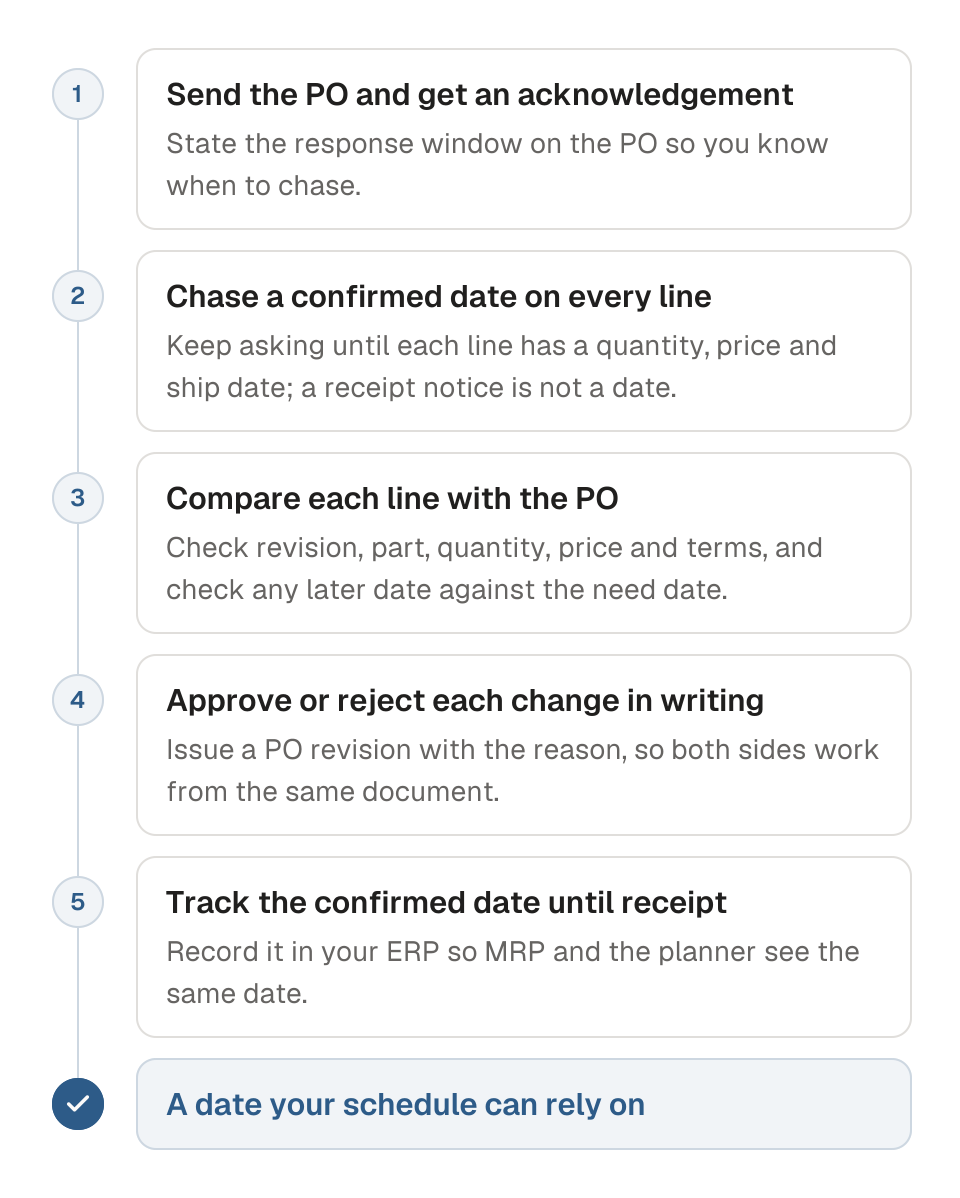

Dall'ordine d'acquisto alla data confermata
Un flusso in cinque passaggi, da sinistra a destra, dall'ordine d'acquisto alla data confermata e seguita. Il passaggio uno, ordine inviato, dimostra che l'ordine esiste, ma non che il fornitore lo abbia ricevuto. Il passaggio due, confermato, dimostra solo la ricezione, senza date per riga.
Il passaggio tre, date per riga confermate, dimostra che il fornitore si è impegnato su quantità, prezzo e data per ogni riga. Le modifiche possono non essere ancora verificate. Il passaggio quattro, modifiche approvate, dimostra che il tuo team ha accettato ogni modifica rispetto alla data di fabbisogno. Il passaggio cinque, date seguite, tiene sotto controllo le date confermate fino al ricevimento della merce.
- 1
Ordine inviato
- Che cosa dimostra
- L'ordine esiste e indica cosa hai chiesto e quando
- Che cosa manca
- La prova che il fornitore l'abbia ricevuto
- Chi agisce dopo
- Il fornitore risponde
- 2
Confermato (solo ricezione)
- Che cosa dimostra
- Il fornitore ha l'ordine
- Che cosa manca
- Una quantità confermata, un prezzo e una data di consegna per riga
- Chi agisce dopo
- Il buyer sollecita le date per riga
- 3
Date per riga confermate
- Che cosa dimostra
- Il fornitore si è impegnato su quantità, prezzo e data di consegna per riga o per consegna parziale
- Che cosa manca
- La tua verifica di ogni modifica rispetto all'ordine e alla data di fabbisogno
- Chi agisce dopo
- Buyer e pianificatore verificano le modifiche
- 4
Modifiche approvate
- Che cosa dimostra
- Il tuo team ha accettato o rifiutato ogni modifica per iscritto, e la revisione dell'ordine è corretta
- Che cosa manca
- La prova che la data regga anche a ridosso della scadenza
- Chi agisce dopo
- Il buyer registra l'impegno nell'ERP
- 5
Date seguite
- Che cosa dimostra
- La data confermata è quella con cui si pianifica, ed è controllata fino al ricevimento
- Che cosa manca
- Niente in questa fase; i ritardi successivi passano a tracciamento ordini e sollecito
- Chi agisce dopo
- Chi sollecita o il buyer interviene prima della scadenza
Ogni passaggio dimostra qualcosa di diverso. Una riga è affidabile solo quando ha una data del fornitore e ogni modifica è stata approvata.
Considera una riga confermata solo quando ha una data del fornitore e ogni modifica è stata approvata dal tuo team. Da lì, il monitoraggio degli ordini d'acquisto verifica che la data regga man mano che si avvicina.
Che cosa fai quando la conferma modifica l'ordine?
Non lasciare che una data, una quantità o un prezzo modificati entrino nei tuoi archivi senza revisione. Confronta ogni riga con l'ordine, verifica ogni data successiva rispetto alla data di fabbisogno e accetta o rifiuta ogni modifica per iscritto. Una modifica che nessuno rivede diventa il nuovo piano senza che nessuno abbia deciso che la produzione può assorbirla.
Gestisci ogni tipo di modifica a modo suo:
- Una data successiva va verificata rispetto alla data di fabbisogno: accettala e registrala se la produzione è ancora coperta, altrimenti chiedi al fornitore la prima data possibile e avvia il sollecito.
- Accetta una quantità inferiore o un frazionamento solo come consegne programmate separate, ciascuna con la sua data.
- Inoltra un prezzo più alto al buyer che ha l'autorità di approvazione, così non emerge per la prima volta come differenza in fattura.
- Manda articoli o revisioni sostitutive a ingegneria o qualità prima che qualcuno li accetti.
Chi approva una modifica emette una revisione dell'ordine, così entrambe le parti lavorano sullo stesso documento, e ne registra il motivo.
Fornisci clienti negli Stati Uniti?
Ai sensi dell'Articolo 2 dell'UCC, una conferma che accetta il tuo ordine può far nascere il contratto anche quando aggiunge o modifica condizioni, a meno che il fornitore non subordini espressamente l'accettazione al tuo assenso. Tra operatori commerciali, le condizioni aggiunte dal fornitore entrano nel contratto, salvo che il tuo ordine limiti l'accettazione alle proprie condizioni, che le nuove condizioni alterino in modo sostanziale l'accordo o che tu ti opponga entro un termine ragionevole. UCC § 2-207(1)–(2). Il Comment 6 afferma che le clausole in conflitto tra i due moduli si elidono, e spesso i tribunali colmano il vuoto con le regole del Codice. UCC § 2-207, Official Comment 6.
Una conferma alle condizioni del fornitore può aggiungersi al tuo ordine o eliminare le condizioni in conflitto. Indica sull'ordine che l'accettazione è limitata alle sue condizioni e contesta per iscritto le condizioni che rifiuti. Gli stati recepiscono l'UCC con varianti, quindi verifica il contratto e confrontati con un legale.
Nell'UE
Il diritto UE non armonizza il modo in cui si conclude un contratto di vendita, quindi qui si riporta il diritto tedesco. Modificare il tuo ordine nella conferma d'ordine (Auftragsbestätigung) equivale, secondo il diritto tedesco, a un rifiuto e a una nuova offerta. § 150(2) BGB. Il silenzio da solo non vale accettazione, mentre può valerlo ricevere la merce senza contestazioni (BGH, 26.09.1973, VIII ZR 106/72, BGHZ 61, 282, 287 f.), soprattutto quando il fornitore ha chiarito che avrebbe consegnato solo alle proprie condizioni. Se le condizioni del tuo ordine rifiutano espressamente quelle del fornitore, i tribunali tedeschi in genere considerano non concordate le clausole in conflitto. §§ 154, 155, 306 BGB.
La lettera di conferma commerciale (kaufmännisches Bestätigungsschreiben) è diversa: tra commercianti e imprese che operano come tali, quella inviata subito dopo le trattative vincola il destinatario, salvo che questi contesti senza indugio o che la lettera si discosti dall'accordo al punto che non si potesse attendere il consenso. BGH, 27.01.2011, VII ZR 186/09, BGHZ 188, 128, Rn. 21–22.
Per le vendite tra imprese situate in Stati contraenti diversi della CISG (ogni Stato membro UE tranne Irlanda e Malta), una risposta che modifica prezzo, quantità, qualità o tempi di consegna è una controfferta, e il silenzio non è accettazione. CISG Art. 1; Art. 18(1) and 19(1), (3). I contratti possono escludere la CISG (art. 6), quindi verifica il tuo.
Quanto aspettare prima di sollecitare una conferma?
Metti il termine di risposta sull'ordine stesso, per esempio una riga nelle tue condizioni che chieda una conferma a livello di riga entro un certo numero di giorni lavorativi. Sollecita il primo giorno lavorativo dopo la scadenza del termine. Un ordine che dopo una seconda richiesta non ha date confermate richiede una telefonata, non una terza e-mail.
Il termine è una regola interna, quindi scegline uno adatto al tempo di consegna. Un articolo che serve tra tre settimane non può aspettare una settimana per una risposta, mentre una fusione da sei mesi sì. Conta soprattutto che ogni riga aperta senza data confermata sia ogni giorno sulla lista di qualcuno, invece di emergere quando i materiali non arrivano.
Su volumi elevati, il passaggio quotidiano sulle righe aperte è proprio dove le righe si perdono. Quando un ordine non ha una data confermata, un segnale anticipatore apre un'attività, e Cartograph la passa al tuo team o a Scout Agent, che scrive e telefona al fornitore per ottenere una data a livello di riga, entro i permessi che definisce il tuo team. Se il fornitore resta comunque in silenzio, fornitore che non risponde spiega come fare l'escalation.
Fornisci clienti negli Stati Uniti?
Per la maggior parte degli ordini con rating DPAS, il termine lo fissa la normativa. Un fornitore deve accettare o rifiutare un ordine con rating per iscritto o in forma elettronica entro 15 giorni lavorativi dal ricevimento di un ordine DO ed entro 10 giorni lavorativi per un ordine DX, e deve motivare ogni rifiuto. 15 CFR 700.13(d)(1). Gli ordini per l'emergenza fissano invece un proprio termine, che può scendere a 6 ore dal ricevimento (un pericolo già verificatosi) o a 12 ore (un pericolo imminente). 15 CFR 700.13(d)(2).
Un fornitore non può accettare un ordine con rating per una data che non può rispettare, e deve offrire la prima data possibile. 15 CFR 700.13(b)(1). Dopo l'accettazione, il fornitore deve avvisarti subito di qualsiasi ritardo, indicare una nuova data e confermare un avviso verbale per iscritto o in forma elettronica entro un giorno lavorativo. 15 CFR 700.13(d)(3).
La lezione sugli ordini DPAS tratta il resto delle regole. Il DPAS si fonda sul Titolo I del Defense Production Act, che scade l'11 dicembre 2026 se il Congresso non lo proroga. 50 U.S.C. 4564(a).
Che cosa registrare da ogni conferma?
Registra abbastanza perché un'altra persona possa vedere, senza aprire il thread di e-mail, a che cosa si è impegnato il fornitore e se il tuo team era d'accordo. Il minimo è la data e la quantità confermate per ogni consegna programmata, la revisione dell'ordine confermata, chi l'ha confermata e quando, e ogni modifica con chi l'ha approvata e il motivo.
Tieni la conferma originale allegata all'ordine. Quando una consegna slitta più avanti, il documento mostra se il fornitore ha mancato una data che aveva confermato o una data che non aveva mai accettato, e questa differenza decide chi sostiene il costo. Aggiorna la data confermata nel tuo ERP, non in un foglio di calcolo a parte, così MRP e pianificatore vedono la stessa data.
Le domande che si pongono i team
La conferma d'ordine è vincolante dal punto di vista legale?
Può esserlo. Una conferma che accetta un ordine può far nascere il contratto, e le condizioni che si applicano dipendono dalla legge applicabile e dai documenti di ciascuna parte. Verifica il contratto e confrontati con un legale.
Che differenza c'è tra conferma di ricezione e conferma dell'ordine?
La conferma di ricezione conferma che il fornitore ha ricevuto l'ordine. La conferma indica, per ogni riga, la quantità, il prezzo e la data di spedizione che il fornitore rispetterà.
Dobbiamo accettare una data successiva nella conferma se rispetta comunque la nostra data di fabbisogno?
Sì, accettala se il pianificatore l'ha verificata rispetto alla data di fabbisogno attuale e ha registrato l'approvazione. Registrala come data confermata, così i controlli successivi confrontano con ciò che il fornitore ha davvero concordato.
Serve che il fornitore riconfermi ogni revisione dell'ordine?
Sì, ogni revisione che cambia date, quantità, prezzi o revisioni dell'articolo richiede una conferma propria, perché una conferma precedente non copre le modifiche.
Se il tuo team passa ore a rincorrere righe d'ordine non confermate, parla con il nostro team di come i segnali anticipatori di Cartograph aprono queste attività.
Questo articolo offre informazioni generali. Non costituisce consulenza legale o fiscale. Verifica con il tuo consulente legale o fiscale come si applicano le norme alla tua azienda.
Fonti (8)
- UCC § 2-207, Additional terms in acceptance or confirmation (Cornell LII)
- UCC § 2-207 with Official Comments, as enacted in D.C. Code § 28:2-207
- 15 CFR 700.13, Acceptance and rejection of rated orders (eCFR)
- § 150 BGB, Verspätete und abändernde Annahme
- § 306 BGB, Rechtsfolgen nicht einbezogener und unwirksamer Bestimmungen
- BGH, Urteil vom 26.09.1973, VIII ZR 106/72, BGHZ 61, 282 (cited in body by reporter only; this dejure.org entry is a secondary citation index, not the primary source)
- BGH, Beschluss vom 27.01.2011, VII ZR 186/09, BGHZ 188, 128
- United Nations Convention on Contracts for the International Sale of Goods (UNCITRAL), Arts. 1, 6, 18, 19
